التقييم التشخيصي وتصميم خطة التجديد
2026-02-04 11:48التقييم التشخيصي وتصميم خطة التجديد

يجب أن تتبع صيانة واستبدال برج تبريد محطة الطاقة مسارًا ثلاثي المراحل: تشخيص المشكلة، تحسين الخطة، والتنفيذ الدقيق. خلال مرحلة التشخيص، ينبغي اعتماد أساليب مثل الفحص بالمنظار الداخلي، والتصوير الحراري بالأشعة تحت الحمراء، وتحليل جودة المياه لتقييم حالة برج التبريد بشكل شامل. وقد اكتشفت إحدى محطات الطاقة، من خلال تطبيق تقنية التصوير الحراري بالأشعة تحت الحمراء، تدرجات حرارية غير طبيعية في طبقة التعبئة، وقامت على الفور باستبدال جزئي لها، متجنبةً بذلك خسائر إيقاف التشغيل على نطاق واسع.

2.1 تقنية تقييم حالة أبراج التبريد
تُستخدم تقنية المسح الليزري ثلاثي الأبعاد لإنشاء نموذج رقمي توأمي لبرج التبريد، مما يُتيح تحديد المشكلات بدقة، مثل التشوه والتآكل والترسبات. وقد طبّقت إحدى محطات توليد الطاقة نمذجة التوأم الرقمي، واكتشفت أن انحرافًا رأسيًا في جسم برج التبريد بلغ 8 ملم. ومن خلال عمليات التصحيح، تحسّن استقرار النظام بنسبة 12%، وانخفض عدد حالات التوقف غير المخطط لها بمقدار نصف مرة سنويًا. ويتطلب تحليل جودة المياه الكشف عن مؤشرات مثل درجة الحموضة وأيونات الكلوريد والكائنات الدقيقة، مما يوفر أساسًا علميًا لخطة التجديد.

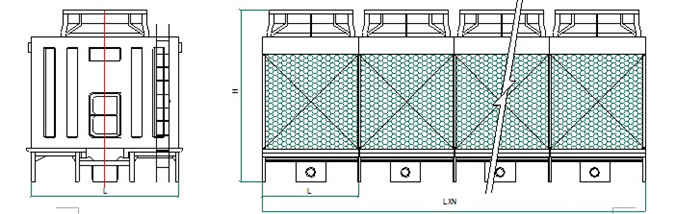

2.2 تصميم أمثل لمخطط التجديد
استنادًا إلى نتائج التشخيص، وُضعت خطة تجديد مُخصصة، تشمل إجراءات مثل استبدال الحشوات، وتحسين أداء المراوح، والتحكم في معدل التدفق. استخدمت إحدى محطات توليد الطاقة محاكاة مجال التدفق باستخدام ديناميكيات الموائع الحسابية (ديناميكا الموائع الحسابية) لتحسين تصميم الحشوات، مما أدى إلى تحسين التوازن الهيدروليكي للنظام بنسبة 10% وتوفير 1.2 مليون يوان في استهلاك الطاقة لمجموعة المضخات سنويًا. في البيئات شديدة التآكل، يُوصى باستخدام حشوات من الفولاذ المقاوم للصدأ 316L، والتي تفوق مقاومتها للتآكل مقاومة الفولاذ الكربوني العادي بأكثر من خمسة أضعاف، مما يُقلل تكلفة الاستبدال السنوية بمقدار 1.5 مليون يوان.
